Proč potřebujeme a jak se provádí uvedení ventilačních

06-07-2018
Větrání

Pokud mluvíme o více či méně závažném a zodpovědném přístupu k vytváření větracích systémů doma, pak je bezpodmínečně nutné, aby uvedení větrání do provozu bylo nezbytné, protože v této fázi jsou zjištěny chyby nebo odchylky od stávajících pravidel a předpisů.

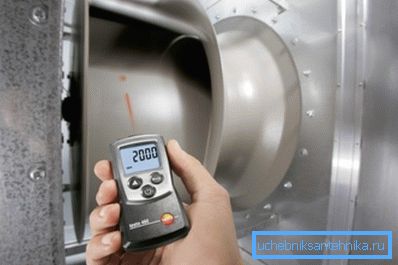

Fotografie zkontrolujte výkon kapuce

Vztahy dodavatele

Pokud společnost, která provede ventilaci ve vašem domě nebo budově, odmítá testovat systém tak, jak by měl být v budoucnu, pak to stojí za to. Během takové práce se instalátoři a projektanti nějak vylepšují identifikací chyb - pokaždé, když se objevují čím dál menší chyby.

Kromě toho "testování" systému také hovoří o tom, jak jsou profesionálně a harmonicky propojeny vztahy instalátorů, projektantů a manažerů v rámci pronajaté organizace. Koneckonců, po provedení testů se instalatéři vybijí a pokud se něco děje, pak ti, kteří naplánovali ventilaci, se okamžitě připojili k problému.

Návrháři

V určitém smyslu je přítomnost smlouvy o klauzuli k provedení takové práce signálem, že máte na starosti opravdu vážnou organizaci, jejíž vedoucí představitelé pochopí důležitost této fáze.

Bohužel situace, kdy se uvedení do provozu vůbec nevykonává a které není ve smlouvě uvedeno, není neobvyklé. Ujistěte se, že věnujete pozornost přítomnosti této položky - její nepřítomnost nejčastěji naznačuje, že zaměstnanci konkrétní společnosti prostě nemají odborníky s jasným pochopením právních předpisů o aerodynamice.

Nezapomeňte zkontrolovat, s jakými nástroji, nástroji budou uvedeny do provozu.

Příznakem profesionality je například použití takových nástrojů:

  • anemometr a teploměr;
  • mikromanometr;
  • diferenciální manometr pro ventilační rozsahy;
  • barometr a otáčkoměr;
  • pneumometrické trubice, hladinoměr atd.
Pneumatická trubice

Jednoduše řečeno, uvedení ventilace do provozu není primitivní akce, jako je zapnutí startovacího tlačítka na téma "funguje to - nefunguje", ale ve skutečnosti celý proces.

Upozornění: Je velmi žádoucí, aby uvedení do provozu provedla organizace, která provádí instalaci systému a jeho design. Pokud v této fázi hledáte jiného dodavatele, pak je vysoké riziko odložení zahájení ventilace. Velmi často, kvůli skutečnosti, že mezi oběma firmami neexistuje žádný běžný kontakt, může rychlý kontakt (a někdy i vzájemné porozumění) zpožďovat čas opravit závady, dodávat nezbytné součásti apod.

Samozřejmě, pokud mluvíme o poměrně jednoduchém systému větrání - například pro jednopatrový soukromý dům, tato fáze nemusí být tak důležitá. Při provádění více či méně závažných projektů je však skutečně nutné provést úplné testování.

A kromě toho, později v případě neefektivního větrání bude testování mnohem těžší, protože komunikace může být uzavřena obkladem, místnost bude obsazena lidmi atd.

Příklad větrání průmyslové budovy

Podívejme se na minimální akce, které by instalátoři měli dělat ve své vlastní fázi.

Uvedení do provozu krok za krokem

Je třeba poznamenat, že jako ilustrativní příklady budeme analyzovat akce, které se obvykle provádějí v poměrně rozsáhlých systémech.

Ovšem v zásadě mohou být níže uvedené pokyny považovány za základ pro testování méně závažného větrání, protože v každé fázi vysvětlíme hlavní podstatu akcí, tedy to, co je obecně zapotřebí a co to ovlivňuje.

Začněme nejjednodušší.

Zkontrolujte funkci ventilátoru

V ideálním případě je samozřejmě třeba zkontrolovat ventilátory dříve, než jsou vestavěny do kanálů - taková předběžná kontrola se obvykle provádí na zvláštním stánku.

Obecně platí, že během takové práce se objevují přibližně takové vady a odchylky:

  • Výkon startovacích tlačítek a těch, které regulují výkon výboje nebo nasávání vzduchu;

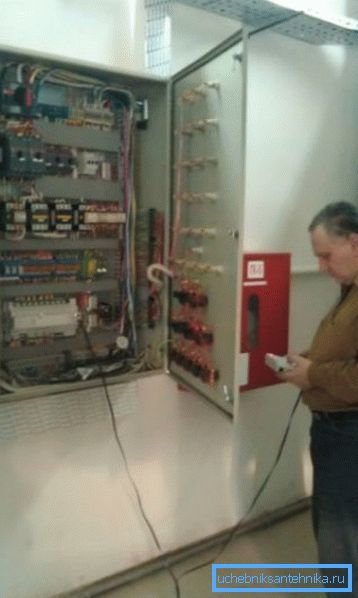

Stráž s ovládacími spínači
  • Šířka mezery mezi zařízením kola a sacím kuželem. Tento ukazatel by neměl být větší než 1% celkového průměru kola. Jak ukazuje praxe, s větším prostorem, ventilátor jednoduše není schopen dodat deklarovanou sílu tlaku.
  • Správnost směru kola. Tento faktor ovlivňuje nejen rovnoměrnost průtoku vzduchu v daném směru, ale také výkon samotného zařízení. Pokud je kolo instalováno a rotuje v nerovném místě, je zde vysoké riziko vibrací a tím i uvolnění spojovacích prostředků, matic atd.
Instalace a nastavení ventilátoru

Dávejte pozor! Nesprávně nastavená poloha také ovlivňuje hladinu hluku přístroje. Čím přesnější je instalace, tím menší počet decibelů pronikne do místnosti.

Mimochodem, pokud chceme být zcela objektivní, pak je třeba poznamenat jeden detail - importované fanoušky dělají mnohem více hluku než domácí výrobky. V neposlední řadě je cena zařízení odlišná.

Takže - pokud dovezený ventilátor začal bavit ve vašem systému, pak 90%, že jsou to důsledky nesprávné instalace a ne "porucha" zařízení.

Nyní se podívejme, jak zkontrolovat fungování namontovaných kanálů bez přítomnosti zkušebních přístrojů.

Test trakce "populární" způsoby

Jedná se ve skutečnosti o nejjednodušší opatření, která lze provést s cílem přiblížit účinnost systému.

Za prvé, musíte simulovat situaci blízkou skutečnosti - to znamená, vytvořit podmínky situace, ve které plánujete provozovat kapotu. Například můžete zavřít všechny dveře, které mají být uzavřeny, nebo je naopak otevřít.

Body průtoku vzduchu je nutné zkontrolovat ručně - prostě je přiveďte do otvoru - pokud je tlak vzduchu skutečně patrný, pak v zásadě funguje "přítok" normálně.

Odvzdušňovač na stropě

Pokud jde o výfukové plyny přímo, je třeba zkontrolovat tah, nikoliv s papírem, jak doporučují mnozí, ale s kouřem. Faktem je, že papír lze vložit do kanálu i kvůli tlakovému rozdílu v místnosti a ve vzduchových kanálech.

Pokud však například osoba zapálí cigaretu a kouř se nerozšíří po místnosti, ale je vtažen do ventilačního roštu, pak je to první známka toho, že vše bylo provedeno normálně.

Ovšem, pro větší jistotu, nástrojová kontrola nebude zasahovat.

Zvažte, jaký je bod a jaká je instrukční akce.

Ověření výkonu systému pomocí nástrojů

Ukazuje se, že musíme provést zjednodušené nastavení, po kterém budeme schopni určit tok vzduchu.

To se provádí přibližně podle tohoto schématu:

  1. Místo komunikace bez zákrut je vybráno.. Jeho délka by měla být v ideálním případě nejméně 6 metrů.
  2. V místě nejbližšího odporu se vytvoří otvor pro vložení pneumometrické trubice.. Otvor může být následně uzavřen elementárním způsobem - s korkem nebo svorkou.

Pokyny: Pokud se provádí podobné práce v oblasti větrání v průmyslovém zařízení, není možné v žádném případě zablokovat takové otvory. Protože jejich přítomnost ve skutečnosti neovlivňuje výkonnost systému s potrubím s velkým průměrem vůbec.

  1. Do otvoru je zasunuta pneumometrická trubice, která byla vedena ze zdi k stěně. Zároveň dochází ke změnám v dynamickém tlaku u každé ze stěn - pokud jsou indikátory přibližně stejné, pak je tato část vhodná pro další testy a měření.

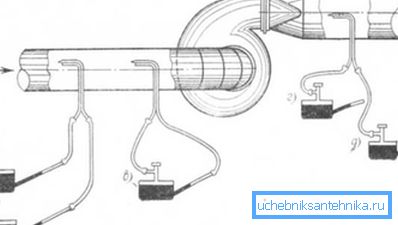

Schéma, princip zavedení trubek
  1. Dále je určeno pohyblivostí, rychlostí vzduchu - to lze provést pomocí anemometru. Pokud se získané údaje shodují s údaji uvedenými v projektové dokumentaci, lze obecně předpokládat, že vše bylo provedeno správně.

V případě, že se výkon odchyluje příliš od normy - musíte se přesunout na složitější operace. Typicky se měří plný a dynamický tlak průtoku předtím, než se spustí ventilátor a po jeho zapnutí - tak se získají hodnoty průtoku vzduchu. Pokud je rozdíl mezi nimi 5% nebo mírně menší, pak je celkově velmi normální.

Je-li indikátor větší než 5%, pak stojí za to nalézt úseky silnice, které jsou ucpané, nebo uvnitř mají jakoukoli překážku pro normální průchod proudění vzduchu. Navíc musíte zkontrolovat celou řadu pro dodržení schématu - možná někde, kde průměry prvků neodpovídají, nebo je nedostatek nějakého zařízení.

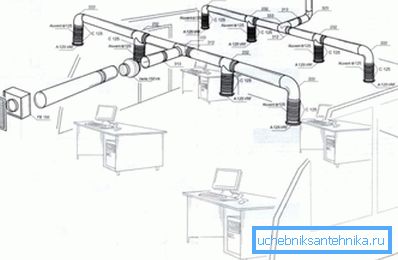

Vzorová kancelářská ventilační schéma

Pokud je vše čisté, normální, můžete se jednoduše pokusit o zvýšení výkonu ventilátoru, pokud to dovolují technické podmínky a standardy dokumentace.

A zvážte další etapu testování takové dálnice.

Zkouška těsnosti

Tato práce není vždy prováděna a je často považována za nepovinnou. Zda kontrola určitého systému závisí na jeho funkcích a úkolech. Obecně však toto není obvykle zajištěno a pokud je provedeno, náklady na uvedení do provozu na větrání se zvyšují.

Způsob, jakým se tato kontrola provádí, je nejsnadnější - o níž mluvíme v následující tabulce.

Akce: Podstata akce:
1. Zavřete všechny vzduchové sítě. To je pak nezbytné pro vytvoření nejvhodnějšího zkušebního prostředí. Souhlasíte s otevřenými otvory, že bude téměř nemožné určit bod ztráty.
2. Zapněte ventilátor. Zařízení začne přivádět vzduch do kanálů a v zásadě je-li jasné, že existují významné ztráty, pak se místo velkého "otvoru" vypočte poměrně rychle. Pokud je zřejmé, že existují odchylky a neexistuje způsob, jak najít bod ztráty, namísto vzduchu se v systému spustí kouř - jeho únik bude určitě patrný. Nejčastěji jsou body netěsnosti špatně připojené.
Příklad, kolik připojení může být v jednom potrubí

Dávejte pozor! Kontrola těsnosti linky pouze slovy se zdá jednoduchá a jednoduchá práce. Ve skutečnosti zde také vyžaduje velké zkušenosti a technické dovednosti - přinejmenším je nutné pochopit podstatu a nuance akcí. Pokud tedy musí být tato fáze dokončena, je lepší nechat ji riskovat, ale svěřit vše profesionálům.

Toto jsou pravidla a tipy.

V tomto ohledu skončila naše revize - seznámili jsme se s obecnými body a technologií, nyní můžeme shrnout.

Závěr

Zjistili jsme, proč je a podle jakého schématu je ventilace uvedena do provozu. Uvažovali jsme o zjednodušeném způsobu testování výkonu systému, stejně jako o tom, kde jsou zařízení již používána.

Doufáme, že poskytnuté informace vám pomohou, a pokud nemůžete udělat vše sami, pak alespoň zkontrolujte, jak dobře pracuje ten najatý tým.
