Odhadované větrání: regulační odkazy a vzorky
Jaké práce mohou zahrnovat odhady instalace větrání? Jaké normy by měly být založeny na spotřebě pomocných materiálů a osobních hodinách? Existují nějaké standardy pro tyto náklady? V našem článku se pokusíme odpovědět na tyto otázky.

Seznam prací
Nejprve se rozhodneme, jaké práce mohou být zahrnuty do odhadu.
Hlavní
- Vývoj projektu a příprava projektové dokumentace.
Poznámka: Projekt musí být odůvodněn výpočty, které potvrzují jeho výkon a nedostatek nadbytečnosti při výkonu navrženého systému. Je zřejmé, že zákazník má zájem nejenom o efektivitu, ale také o záchranu vlastních prostředků.
- V případě potřeby - demontáž starého větracího systému, částečná demontáž příček, děrování hřídelů ve stropě.
- Instalace vzduchových kanálů, přívodů vzduchu a dodávek deštníků a mříží.
- Montáž ventilátorů, filtrů, ohřívačů, klimatizačních systémů a tak dále
- Samostatnou položkou je odhad spuštění ventilace.

Pomocné
Kromě skutečné instalace a demontáže bude umělec:
- Přeprava materiálů a zařízení.
- Nakládání a vykládání (včetně využití technologie, jejíž práce se platí zvlášť).
- Výstavba dočasných lokalit, lesů atd.
- Při absenci stabilního napájecího zdroje v době zahájení práce - dodávka staveniště s vlastní výrobou elektřiny
Regulační dokumenty
Při sestavování odhadu jsou užitečné dva dokumenty:
- Státní elementární odhadové normy (GESN), oddíl 20. Umožňují odhadnout potřebu zdrojů (stejné hodiny, délka zařízení, počet nýtů apod.).

- Federální stanovení ceny jednotky (PER), část 20. Obsahuje odhadované náklady na každou práci provedenou během instalace nebo demontáže. Sazby jsou doporučeními v přírodě.
Poznámka: Kromě PFR existují také Teritoriální jednotkové ceny (TER), které jsou přizpůsobeny specifickým místním podmínkám (logistika, podmínky na silnicích, sezónní teploty atd.). Jako odůvodnění rozpočtování lze použít jako FER a TER.

Z obou dokumentů uvádíme krátké úryvky.

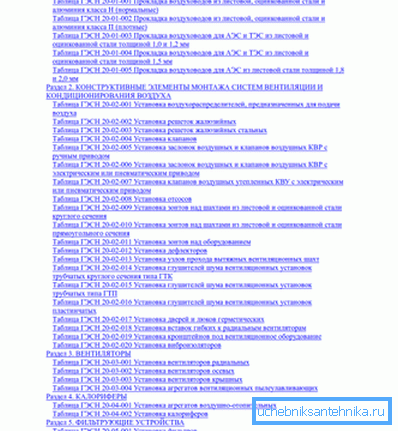

Hesn
Podle tohoto dokumentu budou pro pokládku vzduchového kanálu o celkové ploše stěny 100 m2 s tloušťkou stěny 0,5 mm a průměrem do 200 mm vyžadovány následující zdroje:
Typ | Počet |
Pracovní doba | 167,86 hodin člověka |
Pracovníci strojních nákladů | 1,3 člověk-hodiny |
Doba provozu ručního navijáku s tažnou silou až 2 tuny | 0,39 hodiny stroje |
Doba provozu obloukového svářeče | 1,79 hodin |
Provozní doba vozíku s nosností až 5 tun | 0,78 hodiny stroje |
Délka jeřábu o kapacitě až 10 tun | 0,52 hodiny stroje |
Spotřeba kovů pro stěny potrubí | 100 m2 |
Spotřeba stavebních šroubů, podložek a ořechů | 0,015 t |
Spotřeba svařovacích elektrod | 0,00045 t |
Utěsnění spotřeby mastic | 0,00501 t |
Spotřeba azbestu | 0,00089 t |
Spotřeba gumového těsnění | 8 kg |

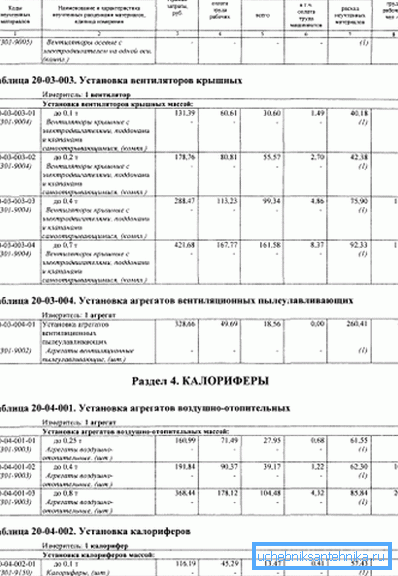

Fer
Odhadované náklady, na jejichž základě se sestavuje místní odhad větrání, vycházejí z federálních jednotkových cen za rok 2001. Stejný vzduchový kanál o tloušťce stěny 0,5 mm o ploše 100 m2 a průměru až 200 mm bude sloužit jako model.
Kategorie nákladů | Hodnota a jednotky |
Celkové přímé náklady | 2050, 56 rublů |
Odměňování pracovníků | 1467 rublů |
Provoz stroje | 134,14 rublů |
Odměňování strojníků | 7,02 rublů |
Výdaje za nezúčtované materiály | 449,2 rublů |
Pro vyjasnění: materiály zařazené do projektu jsou samostatnou položkou výdajů. Nezřetelnými materiály jsou například výměna svářečské masky s náhodně rozdrceným sklem nebo rozbitou přírubou nastavitelného klíče během potěru. Vzhledem k tomu, že většina instalačních prací se provádí ručně, pomocí ručních nástrojů bude lidský faktor hlavní položkou nezaznamenaných nákladů.

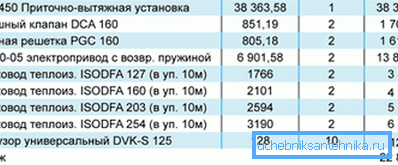

Vzorek
Doufáme, že pokyny pro rozpočtování jsou obecně srozumitelné pro čtenáře. Nyní zkontrolujte vzorek. Příkladem je odhad ventilačního zařízení sestaveného společností Moseta Smeta-Moskva; vzhledem k omezenému rozsahu našeho materiálu předkládáme jen krátký výňatek z jeho textu.
Číslo pozice | Odůvodnění (kód a číslo regulačního dokumentu) | Položka výdajů | Počet | Celkové náklady na platbu, ruble | Náklady na obsluhu strojů, rublů | Náklady na pracovníky, lidské hodiny |
1 | TER 20-06-002-01 | Instalace typických zásobovacích komor s kapacitou do 10 000 m3 / h bez zavlažovacího systému | 1 | 1045,98 | 155,29 | 50,27 |
2 | TER 20-03-001-02 | Instalace radiálního ventilátoru o hmotnosti až 0,12 tuny | 1 | 180,28 | 21 | 10,35 |
3 | TER 20-02-019-01 | Montáž konzol pro ventilační zařízení (100 kg výrobku) | 0,08 | 1316,68 | 16.05 | 0,55 |
4 | TER 20-02-003-10 | Montáž ocelových žaluzie pro regulaci ventilačních mříží 150x150 mm | 15 | 36.1 | 8.38 | 18,45 |
5 | TER 20-01-001-02 | Pokládání hliníkových nebo pozinkovaných vzduchových kanálů o tloušťce 0,5 mm a obvodu do 600 mm (100 m2 povrchu) | 0,025 | 3123.92 | 216 | 4,83 |
6 | TER 20-01-001-03 | Umístění hliníkových nebo pozinkovaných vzduchovodů o tloušťce 0,5 mm a obvodu 800, 1000 mm (povrch 100 m2) | 0,36 | 2890,74 | 172,91 | 63,63 |
7 | SCM-300-9066-1 | Pozinkované ocelové vzduchové kanály o tloušťce 0,5 mm (m2) | 38.5 | 9799 |

Závěr
Doufáme, že náš materiál pomůže čtenáři orientovat se při přípravě odhadů. Jako obvykle naleznete další informace v přiloženém videu v tomto článku. Úspěchy!
