Jak se dařit v zemi
Zdroj čisté vody je zárukou zdraví. Nejčastěji na dachových pozemcích lze jen snít o centralizovaném zásobování vodou. Jak se v této situaci nachází? Jedno z racionálních rozhodnutí - uspořádání studny. Tento článek bude diskutovat o tom, jak si v zemi udělat vlastní ruce, ukážeme také fotky a pokyny pro instalaci studny.
Zkouška na zemi

Vodopády jsou umístěny velmi nerovnoměrně, takže byste neměli plánovat místo pro budoucí studnu založené pouze na doporučeních místních starých časů nebo vizionářů s vinnou révou. Spolehlivým ukazatelem hloubky vod je příroda. Uvádíme nejcharakterističtější znaky:
- Na určitém místě dacha rostou stromy jako vrba, bříza a olše.
- Tráva v okolí podzemní vody je jasnější a šťavnatější.
- V ranních létech ráno se na stejném místě zahřeje mlha.
Pokud tam jsou všechny značky, proveďte průzkumné vrtání, pro které je také vhodný obvyklý zahradní vrták. Již v hloubce asi 10 m se vše zřetelně projeví, jestli se ve studně objevila voda, to znamená, že umístění vodonosné vrstvy je správně nastaveno.
Vzhledem k tomu, že hloubka průzkumné studny dosahuje průměru 6-10 metrů, je třeba zajistit možnost prodloužení délky vrtačky.
Můžete také použít takové nepřímé značky jako umístění studny u sousedů (vzdálenost mezi nimi není větší než 50 mm), stejně jako umístění záhybů terénu - je mnohem pravděpodobnější, že odhalí vodu v nížině než na kopci. Neprovádějte okamžitě přípravné práce na uspořádání studny na místě, které je pro tento účel zvoleno.
Podle pravidel hygienické bezpečnosti by měl být zdroj pitné vody umístěn ve vzdálenosti více než 30-40 m od zařízení jako jsou žumpy, filtrační jímky, toalety a další zdroje potenciálního znečištění vody.
Samozřejmě, vzorky vody mohou být odeslány odborníkům pro analýzu: budou schopni určit vhodnost pro pití.
Není tajemstvím, že chemická a potravinářská výroba, která je v dané oblasti těsně umístěna, může způsobit špatnou kvalitu vody, například vysoký obsah solí těžkých kovů (olovo, kadmium apod.).
Vyberte typ studny

Jak vybudovat přívod vody v dachu závisí na hloubce podzemní vody: pokud se nacházejí v hloubce 10-15 m, pak můžete kopat studnu sama, jinak musíte naladit se do vrtu dobře.
Pro pitné účely není ve většině případů vhodná takzvaná "vysokohorská trubka", jejíž voda obsahuje významné množství mechanických nečistot. Tato voda bude muset být filtrována po dlouhou dobu, očekává se, že průtok vrtu (denní výkon) bude nízký a čerpadlo instalované v takovém stavu bude rychle selhat.

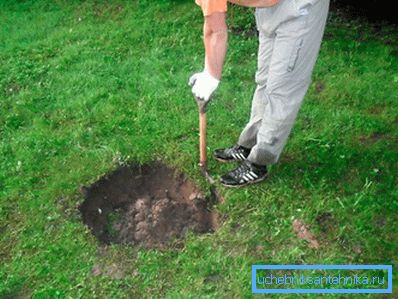

Dále stanovte stupeň hustoty půdy. Vlastní kopání studny na lehkých půdách je nebezpečné: blokování a zhroucení jsou možné. Proto s několika možnostmi volby neberou ten, který je bližší k letnímu domu, ale ten, na kterém je půda hustší.
Další otázkou, kterou je třeba určit, je volba geometrie dolu: kulatá nebo čtvercová v plánu. První varianta je technologičtější, pod kterou je snadnější zvednout betonové kroužky. Milovníci tradičních studní budou omezeni na čtvercový tip se stanem a přístřeškem.
Přípravné práce

Přípravné práce jsou prováděny v následujícím pořadí:
- Při přibližné hloubce vodonosnosti se získá požadovaný počet betonových prstenců (nejlépe s okrajem jednoho prvku).
- Dostanou se drcený kámen, písek a štěrk, které jsou nezbytné pro vyplnění mezery mezi stěnami důlního a vnějšího povrchu prstence, jakož i pro konstrukci spodního filtru.
- Je-li to nutné, půda je plánována v místě stavby hřídelové šachty: svahy větší než 3% jsou nepřijatelné.
- Pro izolaci jednotlivých částí kroužků je zakoupen těsnicí materiál - pro tento účel je nejvhodnější pryskyřičná konopí, i když lze použít obyčejnou cementovou maltu, která je pokryta vodovzdorným tmelem shora, ačkoli proces kopání dolů zpomalí.
Vykopávání a stavba studny se nejlépe provádí v srpnu až září, kdy je vodní plocha nejnižší.
Nezapomeňte na základní bezpečnostní pravidla. Práce jsou prováděny s použitím ochranných přileb, vysokých gumových obuvi, bezpečnostního kabelu a vždy společně, střídající se tak, aby celková doba strávená v důlní šachtě nepřekročila dvě hodiny.
Postupnost práce

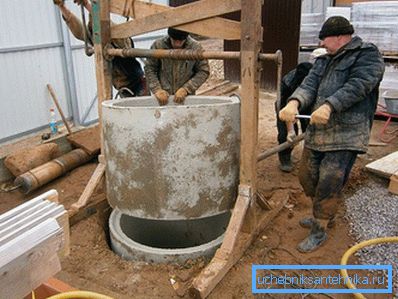

Po vyznačení místa pro budoucí důl ho provedou do hloubky, která je dostatečná pro instalaci prvního kroužku. Prstenec je instalován přísně svisle a vyčnívá mimo připravený povrch půdy do výšky nejméně 100 mm. Hřídel dolu vykopává na šířku betonového kroužku o přípustnou odchylku 300-500 mm pro uspořádání lůžka a vrtu. Druhý kroužek je upevněn nahoře, který je bezpečně připevněn k předcházejícímu. Důl v dolu je nadále vykopáván tak, že vnější obvod kmene je nižší než jeho střed. V tomto případě se první prsten pod působením gravitace vrhá do země (pro těžké půdy, pečlivě jej vyberte pod prstencem a postupně podél celé generace).
Po dosažení vodní hladiny pokračuje kopání dolu, dokud vodní vrstva na dně nedosáhne hloubky 400-500 mm. Poté je voda odstraněna a studna pokrytá plachtou zůstává po dobu 12-14 hodin.
Extrakce vody z dolu pokračuje, dokud není dno čisté a vodní nádrže budou dobře vymezeny pouhým okem.
Poté je filtr štěrkopísku nastaven (písek + štěrk + drcený kámen) a o den později se kontroluje hladina vody, která se vynořila pod filtrem - měla by být minimálně 1,5 m. Pokud je dosaženo této úrovně, studna a instalace studny se spolehlivým poklopem a střechou.
Video
Z tohoto videa se naučíte, jak postavit studnu bez pomoci:
